Prečo sa veľké štátne a infraštruktúrne projekty - od národných IT portálov cez diaľničné tunely až po jadrové elektrárne - neustále predražujú, roky meškajú a narážajú na závažné líniové či zmluvné úskalia? Je za tým výhradne manažérska neschopnosť, alebo čelíme hlbokej systémovej komplexnosti, ktorú štátne inštitúcie opakovane podceňujú? Pozreli sme sa do zákulisia reálnych analýz, interných dát a prípadových štúdií z kľúčových projektov, akými sú portál Slovensko.sk, diaľničný tunel Višňové či dostavba 3. a 4. bloku Jadrovej elektrárne Mochovce (MO34). Výsledky odhaľujú, kde presne vznikajú systémové trhliny a prečo sa miliónové investície menia na nekonečné prísľuby. Tu je 5 najdôležitejších zistení z pozadia slovenských a európskych megaprojektov.
1. Modernizačná pasca: Keď rozpočet potichu narastie na päťnásobok
Dôvod na modernizáciu štátneho portálu Slovensko.sk bol reálny a nespochybniteľný. Systém roky trpel obrovským technickým dlhom: služby sa na ňom ťažko hľadali a dokončovali, backend bol zastaraný, integrácie komplikované, prevádzka extrémne nákladná a schopnosť ďalšieho rozvoja minimálna. Projekt navyše sprevádzala úplná závislosť od jediného dodávateľa (vendor lock-in) a chýbajúce zdrojové kódy.
V auguste 2025 schválilo Ministerstvo investícií, regionálneho rozvoja a informatizácie (MIRRI) v rámci vetvy NASES a programu Slovensko 3.0 projekt pre 16 prioritných životných situácií. Pôvodná schválená verzia mala jasne nastavený baseline: rozpočet 27,7 milióna eur s DPH a termín dokončenia v roku 2026, pevne naviazaný na Plán obnovy.
Namiesto riadenej modernizácie sa však zo zmeny projektu stal potichu úplne nový projekt. Pôvodná investícia skokovo narástla na 136,5 milióna eur, čo predstavuje presne 5-násobný nárast rozpočtu. Financie sa rozpadli do nových samostatných modulov:
- KaVP (Klientske a vyhodnocovacie pracovisko): 12,2 mil. €
- IAM (Riadenie identity a prístupov): 21,9 mil. €
- G2G (Komunikácia štátu so štátom): 46,9 mil. €
- Banková identita a vzdialené podpisovanie: 37,4 mil. €
Tento masívny nárast rozpočtu prichádza v priepastnom kontraste s reálnou mierou využívania štátnych digitálnych služieb. Zatiaľ čo priemer EÚ vo využívaní elektronickej identity (eID) na prístup k online službám dosahuje 52 %, na Slovensku je to hrozivých 14 %. Štát dodnes nemá spoločnú verejnú metriku dokončených životných situácií a zamieňa si návštevu webu či stiahnutie formulára so skutočným vybavením úradného úkonu.
Z manažérskeho hľadiska ide o učebnicové zlyhanie riadenia zmien. Akýkoľvek takýto zásadný posun v rozsahu diela musí automaticky znamenať zastavenie projektu, vypracovanie nového business case, prehodnotenie alternatív a nový schvaľovací proces.
„Dostupnosť ≠ použitie ≠ dokončenie ≠ prínos“ Správne pomenovaný problém ešte nepotvrdzuje jediné navrhnuté riešenie.
2. Pasca rozostavaných stavieb: Stovky dní meškania kvôli zdedeným chybným detailom

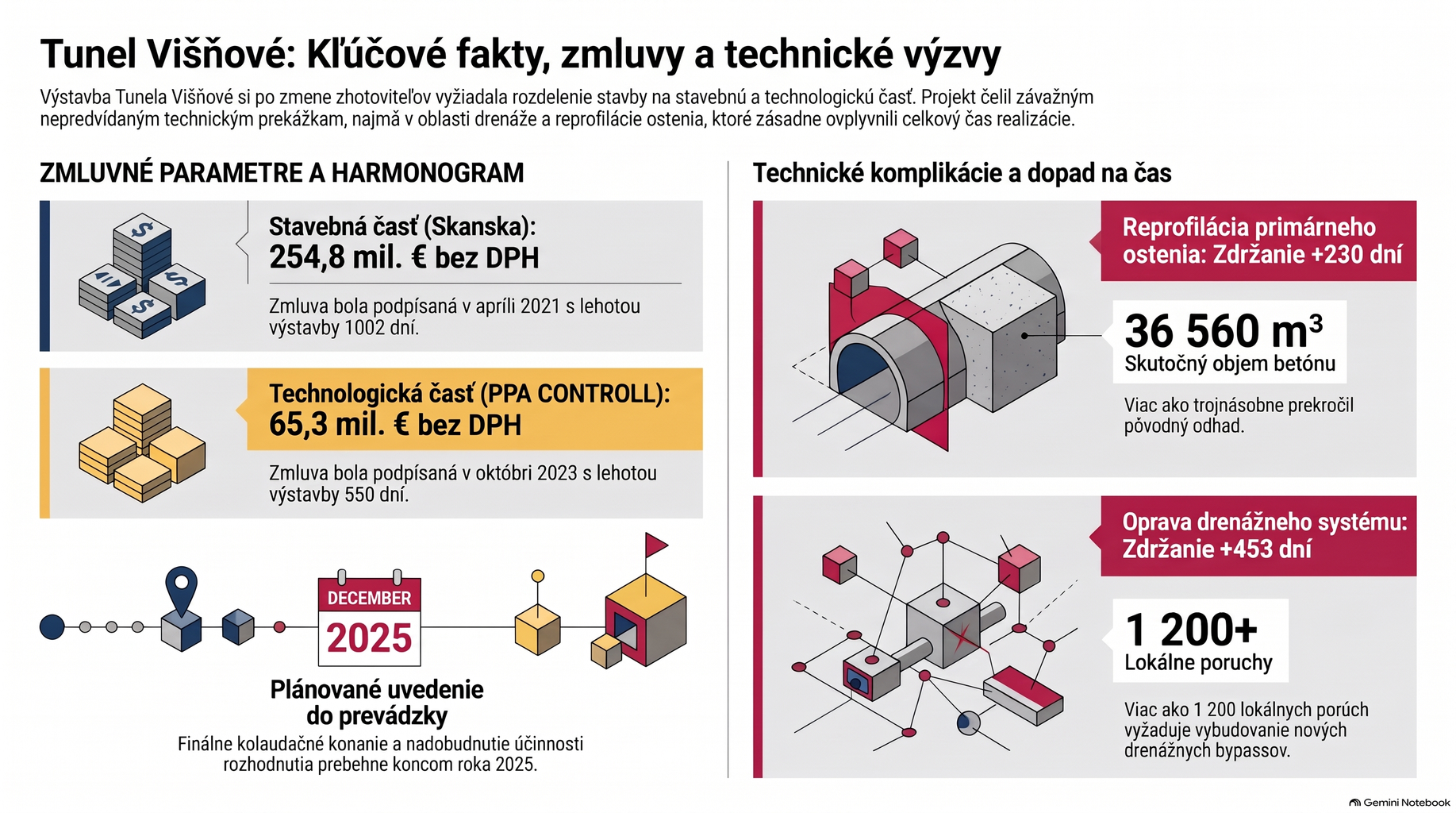

Prebrať rozostavanú stavbu po predchádzajúcom zhotoviteľovi býva vnímané ako skratka k rýchlejšiemu dokončeniu. V realite líniových megaprojektov však ide o najvýraznejší hazard s časom aj rozpočtom. Žiarivým príkladom je výstavba tunela Višňové.
Zmluvná štruktúra dostavby bola rozdelená na dva samostatné celky podľa zmluvných podmienok FIDIC „Žltá kniha“:
- Stavebná časť: Združenie SKANSKA - VIŠŇOVÉ (podpis zmluvy 23. 4. 2021, začiatok prác 10. 5. 2021) s akceptovanou zmluvnou hodnotou 254 835 881,97 € bez DPH a lehotou výstavby 1 002 kalendárnych dní (s pôvodným dátumom uplynutia 6. 2. 2024).
- Technologická časť: Spoločnosť PPA CONTROLL, a.s. (podpis zmluvy 3. 10. 2023, začiatok prác 16. 10. 2023) s akceptovanou zmluvnou hodnotou 65 316 585,64 € bez DPH a lehotou výstavby 550 kalendárnych dní (s lehotou do 17. 4. 2025).
Akonáhle zhotoviteľ stavebnej časti prebral stavenisko po pôvodnom Združení Salini-Dúha, na povrch vyplynuli masívne zdedené defekty, ktoré zásadne ochromili harmonogram:
- Reprofilácia primárneho ostenia striekaným betónom: Obstarávateľ v súťažnom dialógu zadefinoval položku ako odhadovanú v objeme 10 000 m³. Realita na stavenisku však ukázala skutočný objem až 36 560,13 m³. Aj napriek optimalizácii (náhrada striekaného betónu za liaty) znamenala táto oprava časový dopad 230 dní na harmonogram prác.
- Opravné práce na drenážnom systéme tunela: Diagnostika odhalila viac ako 1 200 ks lokálnych porúch a závažné systémové poruchy v podobe protispádov drenážneho potrubia. Keďže kompletne opraviť pôvodný systém bolo nemožné, muselo sa pristúpiť k vybudovaniu nových bypassov perforovaného potrubia DN200 v celej dĺžke oboch tunelových rúr vrátane rekonštrukcie šácht. Tento technický zásah spôsobil dopad až 453 dní na harmonogram.
Kombinácia týchto zdedených chýb priamo posunula harmonogram uvádzania do užívania. Celý kolaudačný proces, miestne zisťovania a taktické cvičenia IZS sa museli preplánovať až na koniec roka 2025 s cieľovým dátumom sprevádzkovania a nadobudnutia účinnosti rozhodnutia 22. decembra 2025. Preberanie nedokončeného diela bez precíznej diagnostiky opakovane dokazuje, že skryté defekty pod povrchom vždy zaplatí štát.
3. Rozhodnutia rýchlejšie ako dôkazy: Ako utajovanie blokuje kontrolu
Ďalším systémovým nešvárom je vyvolávanie umelého časového tlaku a zneužívanie krízových stavov na obchádzanie transparentných kontrolných mechanizmov.
Pri projekte Slovensko.sk bol deklarovaný havarijný a núdzový stav opretý o dva mimoriadne sporné znalecké posudky. Prvým bol nepublikovaný Posudok NASES vypracovaný kontroverzným znalcom. Druhým bol Posudok MIRRI 179/2025 od Ústavu súdneho inžinierstva ŽU v Žiline (ÚSI ŽU). Tento posudok síce stanovil kritický termín zlyhania systému na marec až apríl 2026, no pracoval s nekonzistentným výpočtom spoľahlivosti, nezohľadnil zavedené nápravné opatrenia ani nový hardvér a portál po tomto termíne bez prerušenia funguje ďalej.
S cieľom vyhnúť sa odbornej oponentskej diskusii udelili štátne orgány posudkom aj celému kritickému stavu nálepku „limitovaná informácia“. NASES tým odôvodnil nesprístupnenie celého prvotného posudku, čo znemožnilo verejnosti aj nezávislým analytikom overiť vstupné dáta, matematické výpočty aj priamu väzbu identifikovaných rizík na navrhované riešenie.
Naliehavosť situácie bola následne posilnená prizvaním bezpečnostných zložiek - v februári 2026 prebehlo posúdenie stavu zo strany NBÚ, SIS a Vojenského spravodajstva (VŠ). Nasledoval turbulelný vývoj:
- leto 2025: MIRRI schvaľuje pôvodný projekt za 27,7 mil. €.
- jeseň 2025: Rozbiehajú sa nadväzujúce obstarávania.
- február 2026: Útvar hodnoty za peniaze (ÚHP) zverejňuje zásadné odborné výhrady k projektu.
- 25. február 2026: Projekt je napriek výhradám pretlačený do režimu strategickej investície.
- 8. október 2026: Dochádza k podpisu zmluvy so spoločnosťou GlobalTel na 90,43 milióna eur.
Bezpečnostné detaily infraštruktúry podliehajú utajeniu oprávnene, no konečná cena, posúdenie alternatív, merateľné prínosy, harmonogram a schvaľovacia stopa musia za každých okolností zostávať pod verejnou a odbornou kontrolou.
4. Tri tváre komplexnosti: Prečo sa na megaprojektoch málokedy dohodneme
Zlyhania megaprojektov bývajú len zriedka čisto technického charakteru. Ako ukazujú medzinárodné analýzy (napr. litovský prenosový operátor Litgrid), megaprojekty narážajú na tri odlišné úrovne komplexnosti:
- Štrukturálna komplexnosť: Príliš veľa prepojených a neustále sa pohybujúcich častí (rozsah, prostredie, technické rozhrania).
- Emergentná komplexnosť: Tvorí ju stav „Nemáme predstavu, ako to spraviť“ - teda nedostatočná zrelosť pochopenia problému a chýbajúce know-how.
- Socio-politická (Stakeholder) komplexnosť: Vyjadruje stav „Nedokážeme sa dohodnúť, čo spraviť“ - neustály konflikt záujmov, rôznych očakávaní a politických priorít.
Túto socio-politickú zložku jasne demonštruje aj náročný projekt dostavby 3. a 4. bloku Jadrovej elektrárne Mochovce (MO34). Jednotlivé skupiny zainteresovaných strán tu priamo ovplyvňujú základné piliere diela:
- Prevádzka Slovenské elektrárne (SE) a akcionári: Priamo určujú rozsah projektu a celkový rozpočet.
- Dodávatelia: Kľúčovo ovplyvňujú časový harmonogram realizácie.
- Štátne a regulačné orgány, NGO: Priamo zasahujú do procesu licencovania a harmonogramu.
Na zvládnutie tejto komplexnosti navrhuje overená prax striktnú dekompozíciu zainteresovaných strán na tri primárne roly: Sponzori (ministerstvá, holding, investičné výbory - dávajú zdroje, autonómiu a rozhodnutia), Spolupracovníci (operatíva, dodávatelia - doručujú výsledky) a Gatekeeperi (regulačné úrady, dotknuté obce, enviro-orgány - dávajú záväzné súhlasy).
Pre zvládnutie socio-politického chaosu nasadil Litgrid konkrétne systémové nástroje, ktoré by mali byť normou pre každý verejný megaprojekt:
- Jediný dátový sklad (Single Datamart): Vytvorenie jediného overeného zdroja dát pre projektový softvér, z ktorého sa generujú všetky konsolidované správy a výkazy, čím sa eliminuje spochybňovanie čísel rôznymi stranami.
- Výročné dodávateľské konferencie: Pravidelné stretnutia s trhom s včasným oznamovaním plánovaných obstarávaní a štandardizáciou požiadaviek.
- Terénna synchronizácia: Ročné osobné návštívenia všetkých dotknutých samospráv a obcí spojené s kvartálnymydávaním informačných newsletterov.
5. Zlaté pravidlá úspechu: Čo musíme zmeniť pri riadení štátnych investícií
Zo skúseností z líniových stavieb aj IT projektov vystupuje jasné manažérske hygienické minimum. Bez jeho dodržiavania bude štát opakovane generovať predražené, meškajúce a nefunkčné diela.
Pravidlá z infraštruktúry (Tunel Višňové / FIDIC):
- Prehľadné zmluvné štandardy: Dôsledne využívat medzinárodne overené zmluvné podmienky (napr. FIDIC Žltá kniha) s jasne vymedzenými rizikami a zodpovednosťami strán.
- Predvídateľnosť partnerských vzťahov: Nastaviť transparentné pravidlá komunikácie a eliminovať špekulatívne správanie na oboch stranách.
- Rozhodovať v čase vzniku okolnosti: Problémy a nepredvídané stavby riešiť okamžite, keď nastanú. Odkladanie rozhodnutí dramaticky zvyšuje konečné náklady a predlžuje meškanie.
Pravidlá z digitalizácie a systémového riadenia (Slovensko.sk / Litgrid):

- Dôsledná dokumentácia rozhodnutí: Viesť úplnú a aktuálnu dokumentáciu všetkých rozhodnutí, zmien a výhrad. Je to hlavná ochrana projektu pred svojvoľnými zásahmi politických nominantov.
- Obnovenie baseline na kontrolnom bode: Pred každou veľkou zmenou rozsahu obnoviť východiskový stav (baseline) a na oficiálnom kontrolnom bode písomne schváliť nový rozsah, cenu, termín, prínos, alternatívy aj konkrétneho vlastníka úlohy.
- Zmluvná exit stratégia a nezávislosť: Ješte pred podpisom zmluvy otestovať súťaživosť trhu a zmluvne si vynútiť odchodovú stratégiu (exit strategy) - vrátane povinného odovzdania zdrojových kódov, migrácie dát a rozdelenia systému na samostatné, nezávislé celky.
- Jediný zdroj pravdy (Single Datamart): Zaviesť povinné centralizované riadenie dát o projekte, aby štát, analytici a dodávatelia narábali s rovnako verifikovanými číslami.
Záver
Megaprojekty nie sú predurčené na neúspech, neustále meškanie a 500-percentné prirážky. Vyžadujú si však manažérsku odvahu robiť rozhodnutia včas, prísnu zmluvnú disciplínu pri kontrolách zmien a nekompromisnú transparentnosť voči verejnosti.
Sme ako spoločnosť pripravení vyžadovať od štátu skutočnú transparentnosť, riadne zdôvodnené investičné štúdie a zmluvnú nezávislosť od dodávateľov, alebo budeme aj o desaťročie prekvapene prizerať ďalším stomiliónovým účtom za štátne IT systémy a diaľničné tunely?
